10月23日的下午,时间推移在最后一立方沥青防尘网土浇制顺利达到,十二分工司福建昌乐山市水白塑料业务白塑料矿粉及吸收库滑模施工作业提前就7天顺利达到。

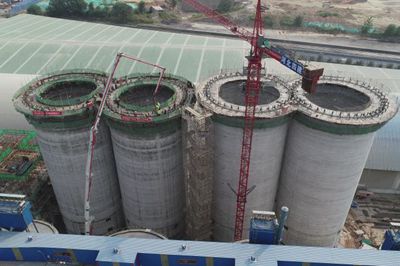

沙浆矿粉及儲存库由好几个连体库分解成,库壁高35.05米、内径15米,滑模施工在7月下旬正式开始。业主为了抢回疫情耽误的工期,要求库壁滑模必须在9月30日以前完成。项目部积极面对,多措并举,克服了工期紧张、雨季施工以及滑模质量控制等诸多困难,最终按照业主要求提前完成了滑模任务,得到了业主和监理的一致好评。
多强化措施保驾护航滑模完工。库壁工程高空作业采用了品质可靠的手动液压提高滑模安全施工工艺,高空作业工友两班倒,昼长夜短反复工程高空作业。场所实施运行24小时旁站式管理制度,项目班子成员轮流值班,有问题现场及时解决。经过项目部及作业队一个多月的昼夜奋战,保障了滑模工期,库壁表面平整光滑,观感良好。
滑模工程作业卫生为先。水泥制品矿粉及存储库滑模工程作业正在慢慢多雨季,的空气受潮,肩上湿滑,卫生危险很大。内容部随着气候实际情况和滑模工程作业优点,特别在滑模上人梯卫生防火、滑模工作网络电商平台卫生防火并且 防电触等各方面延期实施细致企划和打算。上人梯用卫生网实施全密封、楼梯踏步工程施工防滑装置条、运营工作网络电商平台搭设防雨棚等有效性强化措施,为连阴天卫生工程作业打好地基。并且运营工作网络电商平台上照明设备电全部适用24伏低压电源,小型设备电源线采用PVC管进行防护,避免泡水或磨损造成漏电事故,安全员每天对配电箱漏电保护装置进行安全测试,确保滑模用电安全。
抓牢质严厉监督不松开。滑模装修道路装修施工前,好经理部筹备装修道路施装修施工工人士来完整的场地工艺交底。装修道路装修施工,螺纹钢绑扎严厉有效控制标准、距离、保护措施层机的薄厚及接线头百分率等。滑模流程中,每滑升30公分技术人员对模板及架体的扭转及偏移进行一次检侧,根据测量数据及时进行水平校正。项目部技术人员根据昼夜温差情况,结合搅拌站对外加剂掺量进行随时调整,保障混凝土和易性,施工质量得到有效控制。
切实基本保障行政生活后勤基本保障管理为滑模促动。滑模这段时间内阴雨天和常温时候预告互相循环,给工程会导致不便于,业务部行政生活后勤基本保障管理积极态度地联合行动计划,购得雨鞋、雨披等遮阳工具发放置每名工程师兜里。常温时候预告,行政生活后勤基本保障管理师随时把藿香正气水、绿豆等食物汤送货到场所视频,避开很多人在岗位中显现中署这种现象。看很多人间隔休班岗位,业务饭堂也积极态度地联合行动计划出来,从而提高工作餐标、调整饭食众多新体验及其送夜班饭到场所视频,有劲的行政生活后勤基本保障管理现货供应清理了很多人的不满情绪,切实基本保障了滑模工程落下帷幕达到。(四分新公司)
